鼎龍灣海洋王國進度概況
(2023年3月2日星期四)
1
進度概況
14#樓工程進度
● 總包工程進度情況:
地下室墻體工程100%、地下室清理90%;
● 精裝修工程進度情況:

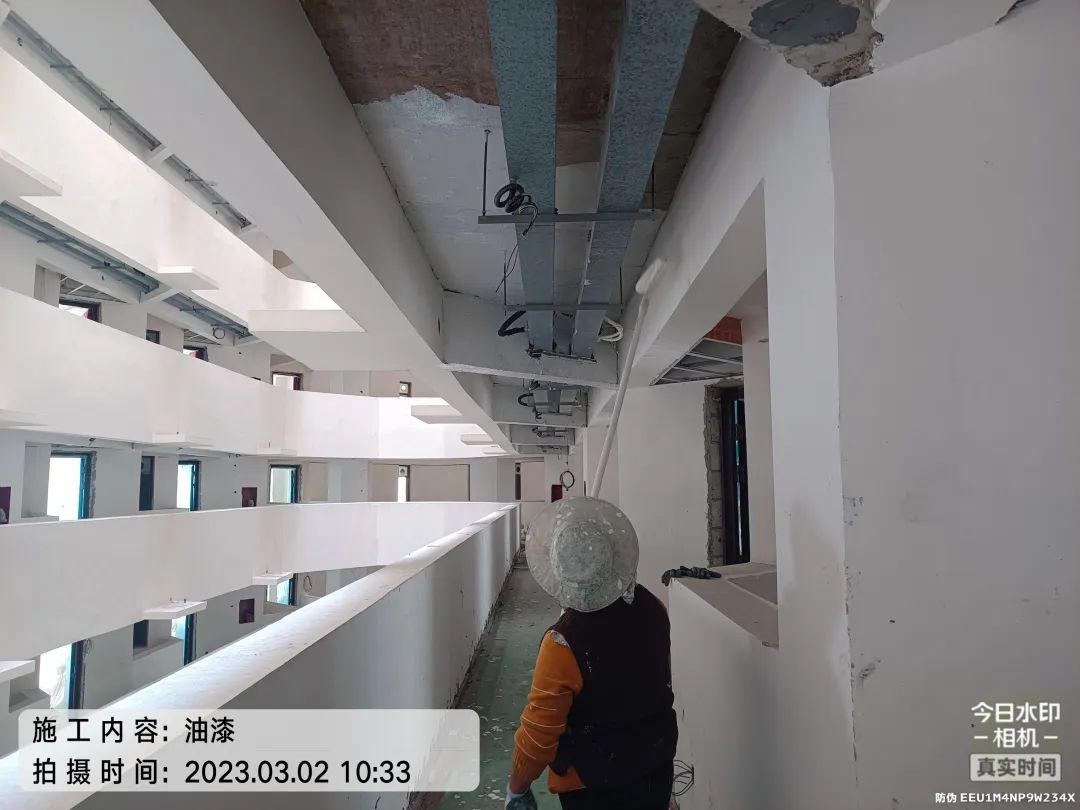

室內及公區精裝基本完成,收尾階段;
15#樓工程進度
● 總包工程進度情況:
地下室墻體工程99%、地下室清理90%;
● 精裝修工程進度情況:
室內及公區精裝基本完成,收尾階段;
16#樓工程進度
● 總包工程進度情況:

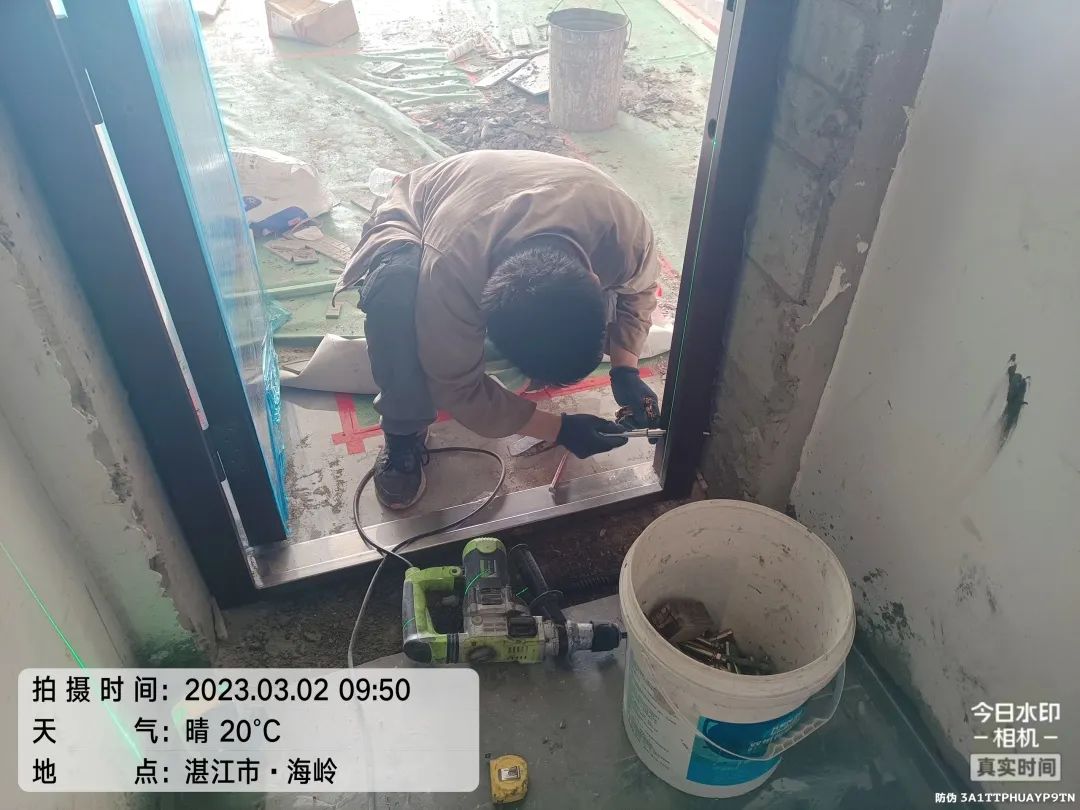

室內零星墻體修補98%,水電排堵及穿線95%配合移交精裝修施工;
● 精裝修工程進度情況:
室內墻地磚鋪貼合計已完成;二遍膩?zhàn)臃弁瓿?7%,油漆面完成90%,室內門框安裝完成97%,櫥柜安裝完成97%,浴室柜安裝97%,淋浴屏安裝97%,衣柜安裝85%,入戶門安裝93%,空調安裝98%;
17#樓工程進度
● 總包工程進度情況:
室內零星墻體修補98%,水電排堵95%配合移交精裝修施工;
● 精裝修工程進度情況:
室內墻地磚鋪貼已完成,公區地磚鋪貼完成;油漆面完成70%,室內門框安裝完成97%,櫥柜安裝90%,浴室柜安裝80%,入戶門安裝90%;
18#樓工程進度
● 總包工程進度情況:
室內零星墻體修補95%,首層抹灰95%、水電排水90%配合移交精裝修施工;
● 精裝修工程進度情況:
室內墻地磚鋪貼合計已完成97%;公區地磚鋪貼完成80%;二遍膩?zhàn)臃弁瓿?7%,室內門框安裝完成97%,櫥柜安裝70%,浴室柜安裝35%,入戶門安裝50%;
19#樓工程進度
● 總包工程進度情況:
室內零星墻體修補97%,水電排堵95%配合移交精裝修施工;
● 精裝修工程進度情況:
室內墻地磚鋪貼合計已完成97%;公區地磚鋪貼完成35%;二遍膩?zhàn)臃弁瓿?7%,室內門框安裝30%,櫥柜安裝55%,浴室柜安裝35%,入戶門安裝20%;
20#樓工程進度
● 總包工程進度情況:
地下室墻體砌筑抹灰完成、室內涂料完成95%,墻體修補完成95%,室內清理完成100%;
● 精裝修工程進度情況:

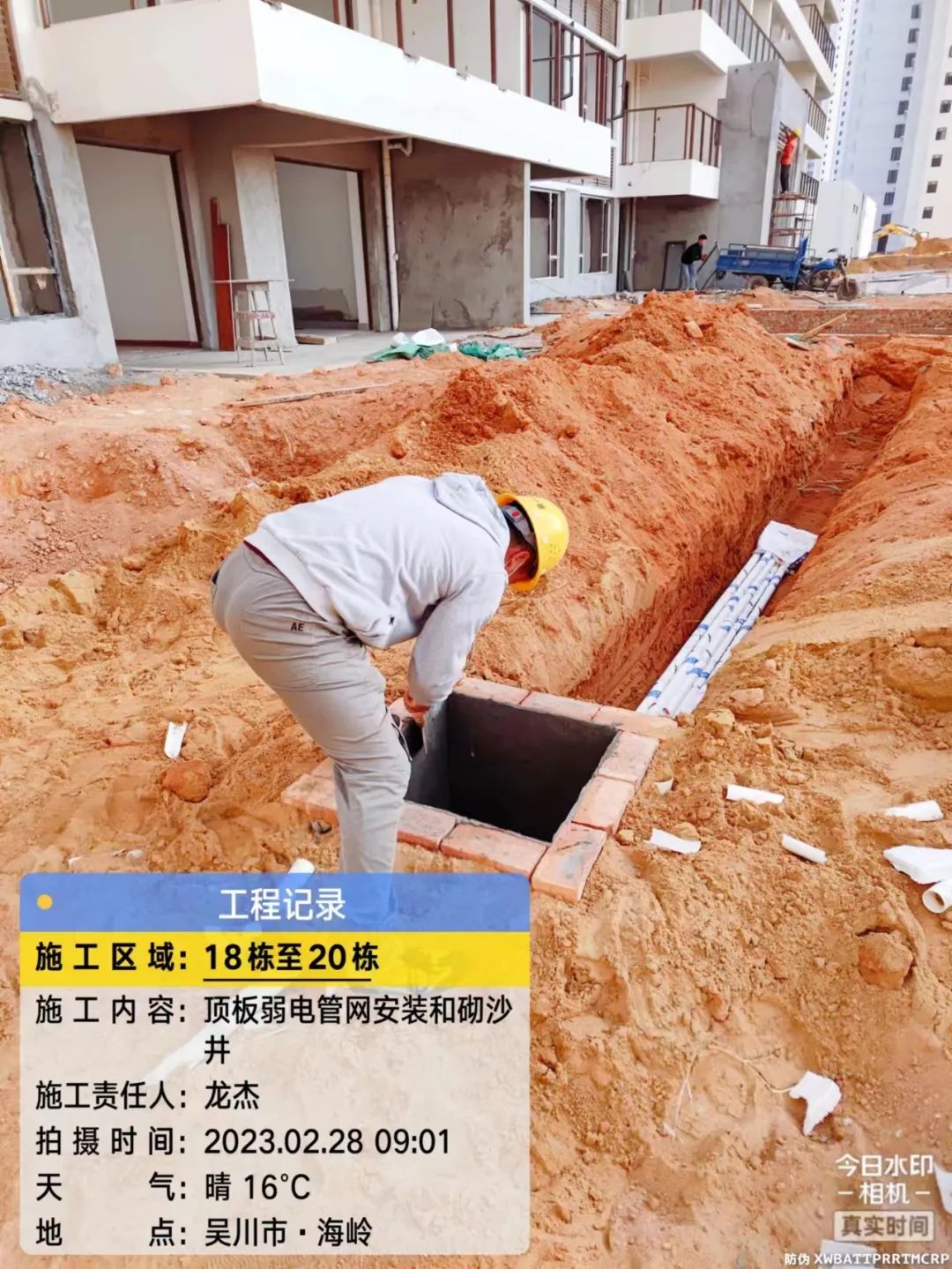

室內墻地磚鋪貼合計已完成97%;公區地磚鋪貼完成97%,二遍膩?zhàn)臃弁瓿?7%,室內門框安裝97%,櫥柜安裝97%,浴室柜安裝30%,入戶門安裝40%;
21#樓工程進度
● 總包工程進度情況:
地下室墻體砌筑抹灰完成、室內涂料完成90%,墻體修補完成95%,室內清理完成100%;
● 精裝修工程進度情況:
室內墻地磚鋪貼合計已完成97%;公區地磚鋪貼完成25%;二遍膩?zhàn)臃弁瓿?7%,室內門框安裝20%,櫥柜安裝30%,入戶門安裝20%;
22#樓工程進度
● 總包工程進度情況:
地下室墻體砌筑抹灰完成、室內涂料完成100%,墻體修補完成100%,室內清理完成100%;
● 精裝修工程進度情況:
室內墻地磚鋪貼已完成;公區地磚完成;油漆完成,室內門框安裝完成97%,櫥柜安裝97%,浴室柜安裝30%,入戶門安裝70%;
23#樓工程進度
● 總包工程進度情況:
地下室墻體砌筑抹灰完成、室內涂料完成90%,墻體修補完成95%,室內清理完成90%;
● 精裝修工程進度情況:
室內墻地磚鋪貼合計已完成97%;公區地磚鋪貼完成75%;二遍膩?zhàn)臃弁瓿?7%,室內門框安裝90%,櫥柜安裝30%,入戶門安裝30%;
24#樓工程進度
1、鋁合金門窗:欄桿底槽20層-31層;
2、消防:室內公區消防通道布線2-31層;
3、燃?xì)猓毫⒐馨惭b1-31層;

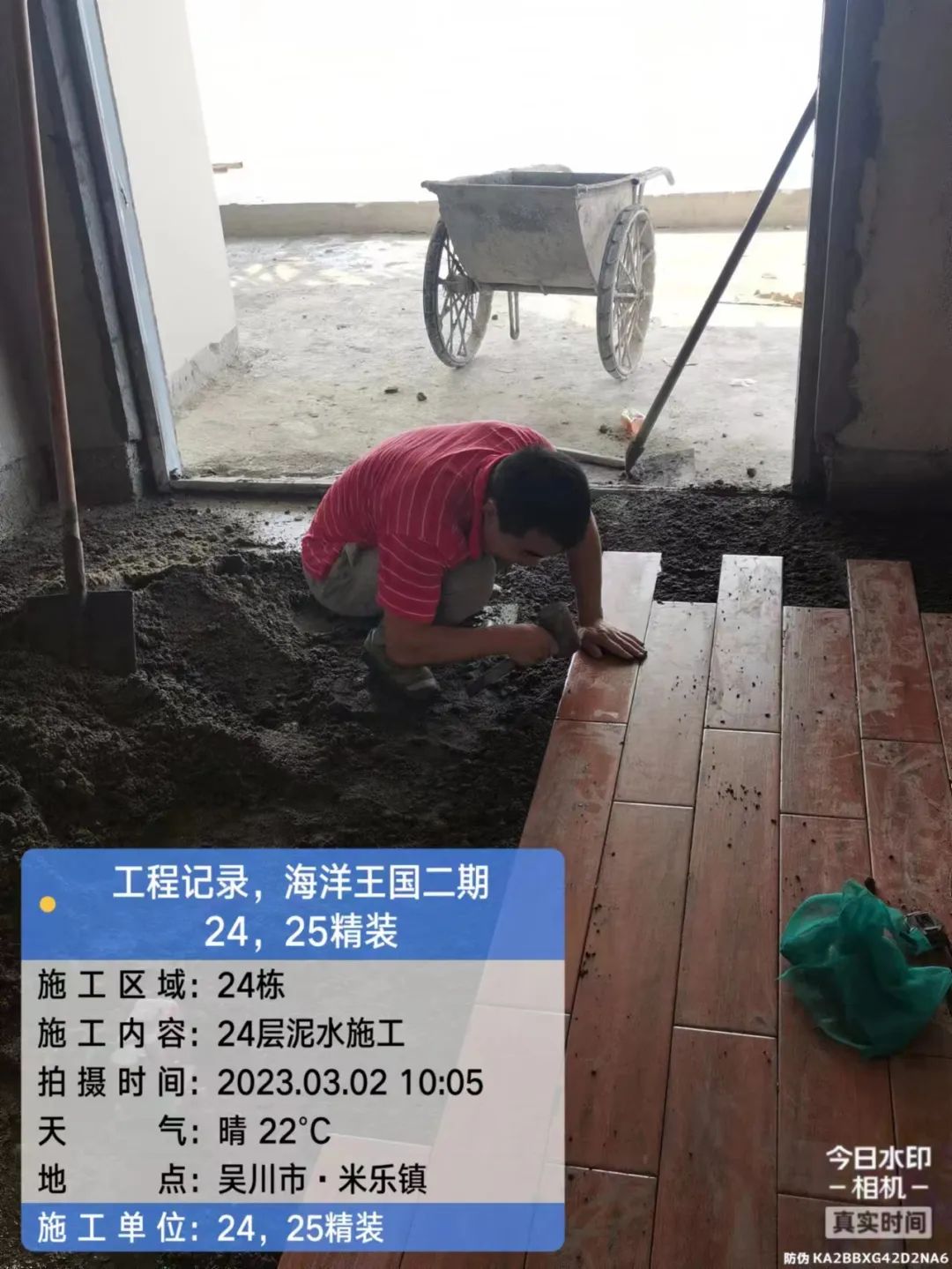

4、精裝修:24棟24、25、26、27、28層墻地磚完成80%;
5、總包單位:精裝工作面移交25-31層移交整改問題完成95%;
25#樓工程進度
1、鋁合金門窗:欄桿底槽固玻2-13層;
2、消防:室內公區消防通道布線2-33層;
3、燃?xì)猓菏覂?nèi)預埋管10-20層;
4、精裝修:25棟2-10層貼磚全部完成;
5、總包單位:精裝工作面移交2-20層移交整改問題完成95%;
26#樓工程進度
1、鋁合金門窗:欄桿底槽、固玻2-13層;
2、消防:室內公區消防通道布線2-33層;
3、燃?xì)猓菏覂?nèi)預埋管10-20層;
4、精裝修:地面磚鋪裝(7-8層)完成50%;地面磚鋪裝(9-10層)完成60%;墻面磚鋪裝(7-10層)完成80%;墻面磚鋪裝(11-14層)完成50%;
5、總包單位:精裝工作面移交13-20層移交帶問題逐項整改中:
27#樓工程進度
1、鋁合金門窗:欄桿底槽、固玻2-11層;
2、消防:27棟立管入戶管2層-33層;
3、燃?xì)猓喊惭b立管1-33層;室內預埋管10-20層;
4、精裝修:4、5、8-15層鋪貼完成20%;
5、總包單位:精裝工作面移交2-15層移交帶問題逐項整改中;
28#樓工程進度
1、鋁合金門窗:窗框固玻16-30層;
2、消防:室內公區消防通道布線2-33層;
3、燃?xì)猓菏覂?nèi)預埋管11-19層;
4、精裝修:27、26、25層墻磚、地面磚鋪貼完成80%;28、27層墻面磚鋪貼完成100%;
5、總包單位:精裝工作面移交24-27層移交帶問題逐項整改中;
29#樓工程進度

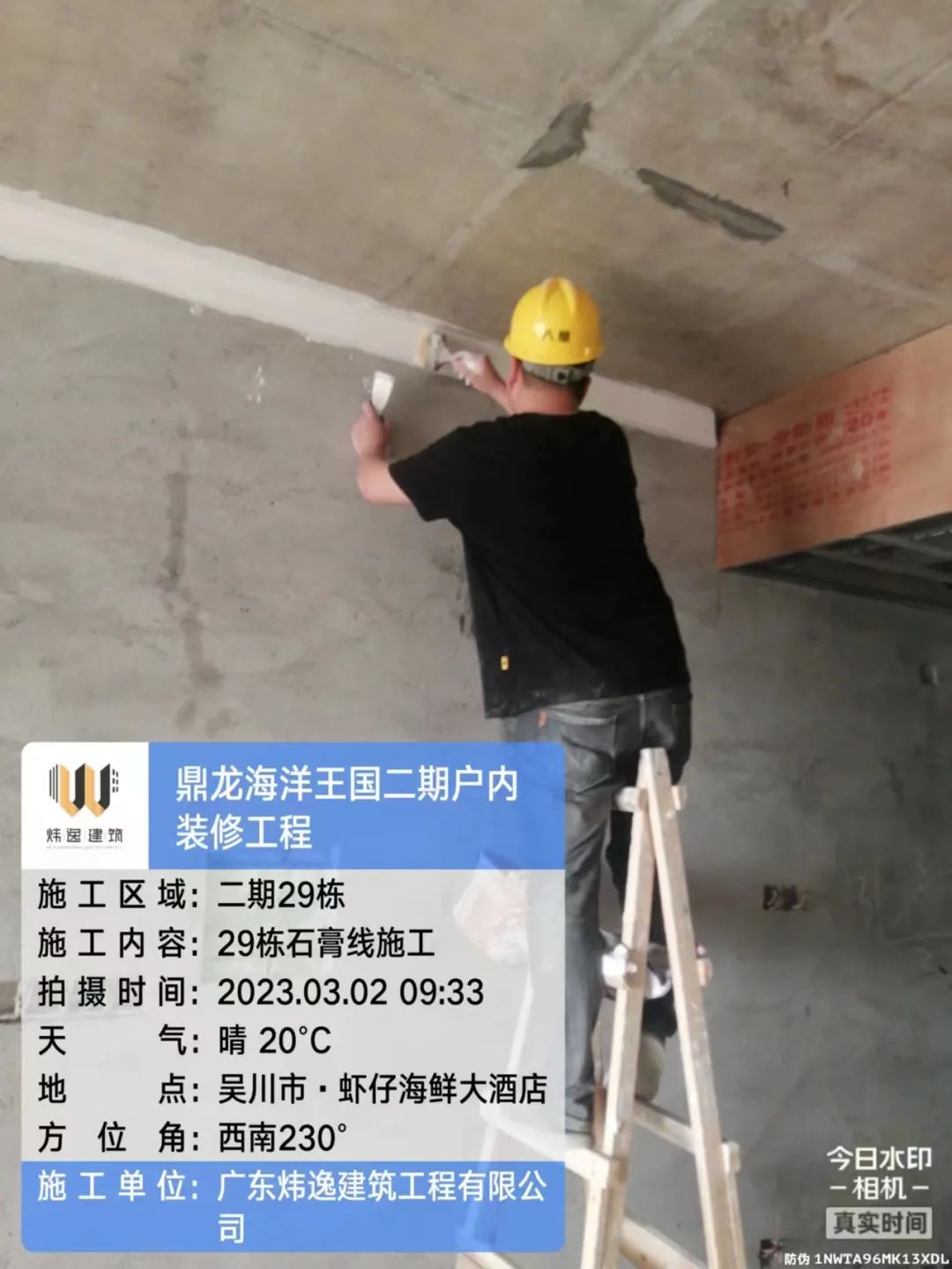

1、鋁合金門窗:欄桿底槽、固玻2-11層;

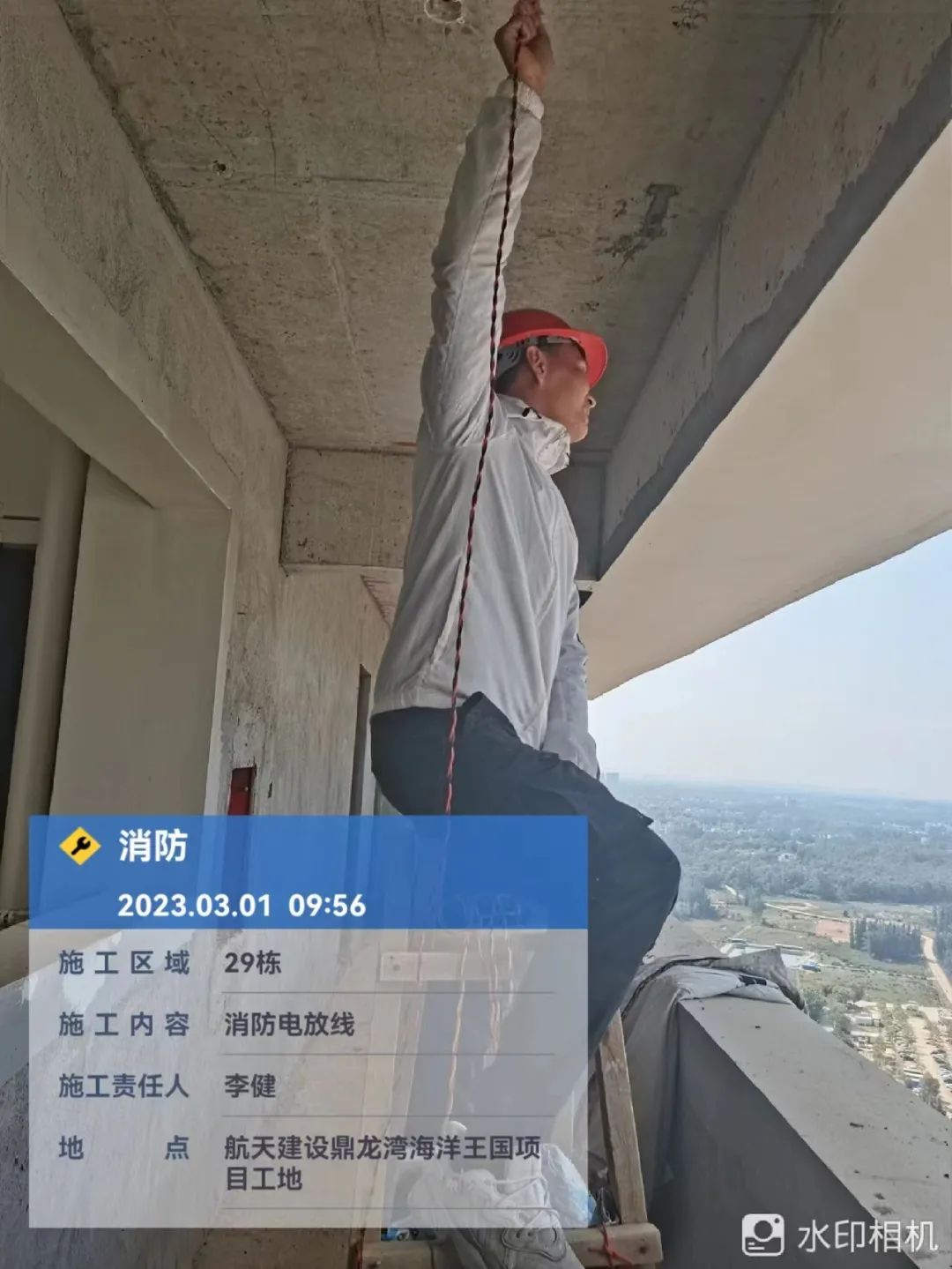

2、燃?xì)猓菏覂?nèi)預埋管13-29層;安裝立管1-31層;
3、精裝修:6層墻地磚完成75%;7-8層墻磚完成90%;2-3層墻地磚完成90%;
4、總包單位:精裝工作面移交2-15層移交帶問題逐項整改中;
30#樓工程進度
1、鋁合金門窗:欄桿底槽19-33層;
2、消防:室內公區消防通道布線2-33層;
3、燃?xì)猓喊惭b立管1-33層;
4、精裝修:20層-31層室內墻面地面瓷磚粘貼50%;
5、總包單位:精裝工作面移交20-27層移交整改問題完成90%;
31#樓工程進度
1、鋁合金門窗:欄桿底槽14-33層;
2、消防:室內公區消防通道布線2-33層;
3、燃?xì)猓喊惭b立管1-33層;
4、精裝修:24-28層地磚鋪貼完成40%;15-26層墻磚鋪貼完成70%;15-23層地磚鋪貼完成30%;
5、總包單位:精裝工作面移交12-17層移交帶問題逐項整改中;
32#樓工程進度
1、燃?xì)猓?2棟室內預埋管20層-33層;
2、精裝修:32層33層25-27層天花龍骨安裝完成80%;23-27層防水基層處理完成50%;
3、總包單位:精裝工作面移交28-33層移交帶問題逐項整改中;
33#樓工程進度
1、鋁合金門窗:門窗固玻安裝1~31層完層;
2、消防:室內公區消防通道布線2-31層;
3、燃?xì)猓菏覂?nèi)預埋管21-31層;
4、精裝修:9層-13層墻面磚鋪貼完成100%;9-13層地面磚鋪貼完成70%;
5、總包單位:精裝工作面移交19-22層移交整改問題完成95%;
34#樓工程進度
1、鋁合金門窗:欄桿底槽3-25層;門窗固玻安裝11~20層完成;
2、消防:室內公區消防通道布線2-33層;
3、燃?xì)猓喊惭b立管1-33層;
4、精裝修:2-9層墻地磚鋪貼完成80%;10-13層墻地磚鋪貼完成20%;
5、總包單位:精裝工作面移交10-16層移交已完成;
1
施工一覽
綠化工程工程進度
14-16頂板區域綠化基本完成;
14-15棟北側綠化堆坡完成50%
17-23棟頂板區域綠化土方堆坡完成65%。
1
施工一覽
*素材轉載于鼎龍灣國際海洋度假區
*預售證號:湛房預許第0520190013號
*開發企業:吳川市鼎龍置業有限公司
*如有侵權請及時聯系平臺予以刪除
-END-
相關資訊推薦
以上信息僅供參考,最終以開發企業公布為準。本稿件為吳川房產網獨家原創稿件,版權所有,引用或轉載請注明出處。
侵權舉報:本頁面所涉內容為用戶發表并上傳,相應的法律責任由用戶自行承擔;本網站僅提供存儲服務;如存在侵權問題,請權利人與本網站聯系刪除!舉報電話:0759-5558800
