全面“家”速 步履不停丨鼎龍灣海洋王國工程進度播報

發布于2023-01-09 分類:樓盤資訊 編輯:房小月 閱讀(478)

掃描到手機

掃描到手機  新聞隨時看

掃一掃,用手機看文本
更加方便分享給朋友

掃描到手機


-? 鼎龍灣海洋王國(二期)進度概況? ?-


施工一覽


圖片
圖片


圖片
圖片


圖片
圖片
圖片
圖片
圖片



14#樓工程進度


1、室內及公區墻地磚鋪貼合計已完成;二遍膩子粉完成97%,油漆面完成57%,室內門框安裝完成,門扇安裝80%,櫥柜安裝完成,浴室柜安裝274套,淋浴屏安裝321套,衣柜安裝492個,入戶門安裝260樘;

2、外墻涂料已完成99%;

3、外窗框已完成100%,外窗窗扇已完成99%;



15#樓工程進度

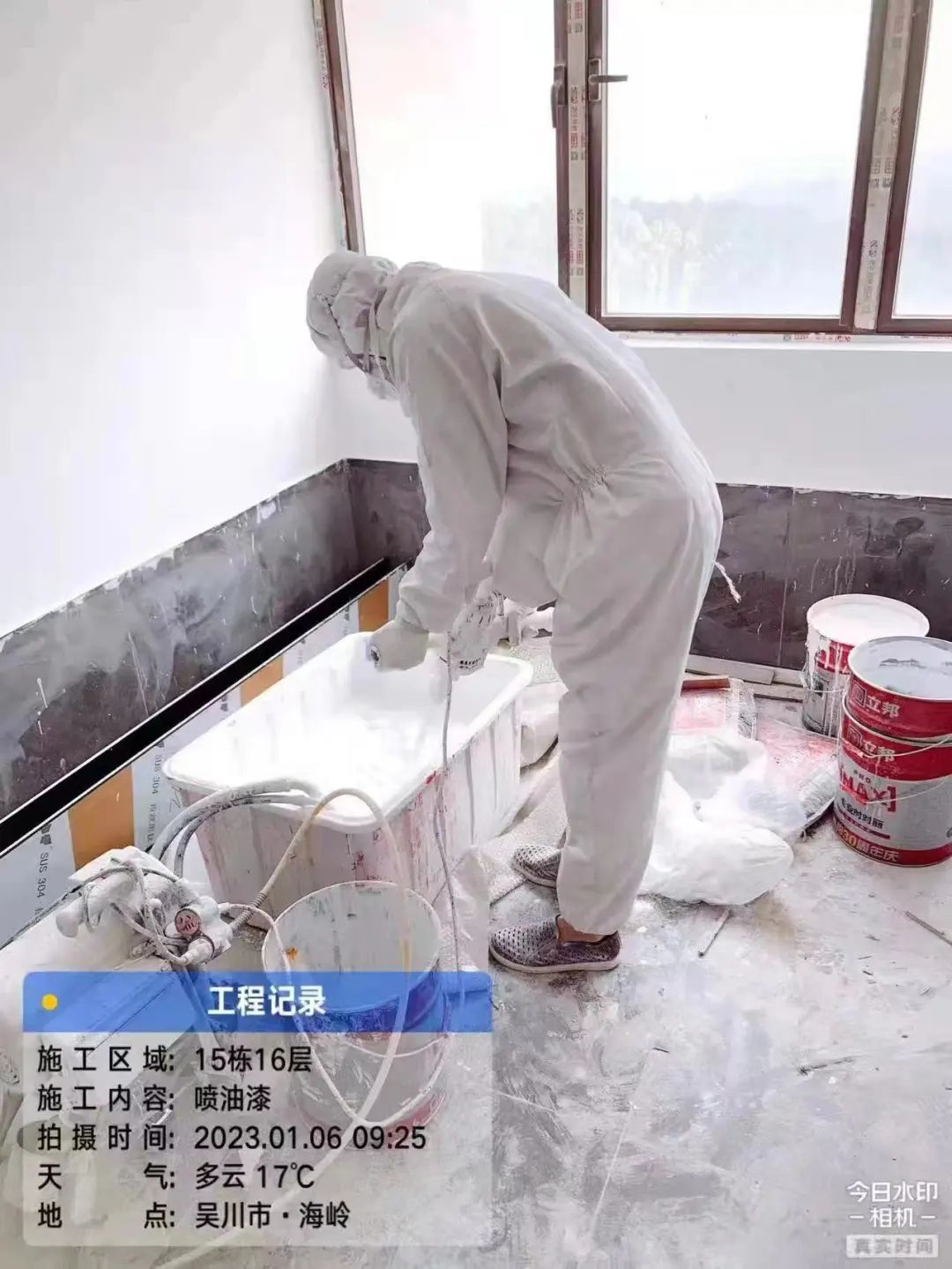

1、室內墻地磚鋪貼合計已完成;二遍膩子粉完成97%,油漆面完成15%,室內門框安裝完成97%,門扇安裝80%,櫥柜安裝完成93%,浴室柜安裝72%,淋浴屏安裝270套,衣柜安裝70%,入戶門安裝208樘;

2、外墻涂料已完成99%;

3、外窗框已完成100%,外窗窗扇已完成99%;



16#樓工程進度


1、室內墻地磚鋪貼合計已完成93%;二遍膩子粉完成90%,室內門框安裝完成85%,櫥柜安裝完成87%,浴室柜安裝260套,入戶門安裝48樘;

2、外墻涂料已完成97%;

3、外窗框已完成100%;外窗窗扇已完成95%。



17#樓工程進度


1、室內墻地磚鋪貼合計已完成96%;石膏線完成97%;一遍膩子粉完成97%,二遍膩子粉完成74%,室內門框安裝完成75%,入戶門安裝56樘;

2、外墻涂料已完成97%;

3、外窗框已完成100%;外窗窗扇已完成80%.



18#樓工程進度


1、室內墻地磚鋪貼合計已完成97%;石膏線完成;一遍膩子粉完成97%,二遍膩子粉完成97%,室內門框安裝完成75%,櫥柜安裝0套,浴室柜安裝240套;

2、外墻涂料已完成97%;

3、外窗框已完成100%;



19#樓工程進度


1、室內墻地磚鋪貼合計已完成87%;石膏線完成87%;一遍膩子粉完成97%,二遍膩子粉完成90%;

2、外墻涂料已完成97%;

3、外窗框已完成100%;



20#樓工程進度


1、室內墻地磚鋪貼合計已完成97%;石膏線完成100%;一遍膩子粉完成97%,二遍膩子粉完成97%,室內門框安裝420套;

2、外墻涂料已完成97%;

3、外窗框已完成100%;



21#樓工程進度


1、室內墻地磚鋪貼合計已完成84%;石膏線完成;一遍膩子粉完成90%,二遍膩子粉完成33%;

2、外架拆除完成;

3、外墻涂料已完成98%;

4、外窗框已完成100%;



22#樓工程進度


1、室內墻地磚鋪貼合計已完成97%;石膏線完成;一遍膩子粉完成97%,二遍膩子粉完成97%,室內門框安裝完成50%;

2、外墻涂料已完成97%;

3、外窗框已完成100%;外窗窗扇已完成90%



23#樓工程進度


1、室內墻地磚鋪貼合計已完成90%;石膏線完成;一遍膩子粉完成97%,二遍膩子粉完成87%,室內門框安裝50%;

2、外墻涂料已完成97%;

3、外窗框已完成100



24#樓工程進度


一、外墻涂料已完成90%;

二、門窗框3層-31層,窗框固玻13層-21層,空調百葉(外)19層-31層,欄桿框24層-31層;

三、消防立管1層=31層;

四、燃氣:室外立管1層-31層,室內管2層-31層;

五、精裝:

1、天花吊頂安裝(雙層6mm硅酸鈣板)22-31層(共完成10層,A戶型完成180套、D戶型完成20套、H戶型完成20套、I戶型完成20套)

2、天花成品檢修口安裝:22-31層(共完成10層,A戶型完成180套、D戶型完成20套、H戶型完成20套、I戶型完成20套)

3、石膏線安裝:22-31層(共完成10層,A戶型完成180套、D戶型完成20套、H戶型完成20套、I戶型完成20套)

4、地磚鋪貼:30-31層(共完成2層,A戶型完成36套、D戶型完成4套、H戶型完成4套、I戶型完成4套)

5、墻磚鋪貼:29-31層(共完成3層,A戶型完成54套、D戶型完成6套、H戶型完成6套、I戶型完成6套)

6、地面及墻面防水:27-31層(共完成5層,A戶型完成90套、D戶型完成10套、H戶型完成10套、I戶型完成10套)

7、水泥砂漿找平:27-31層(共完成5層,A戶型完成90套、D戶型完成10套、H戶型完成10套、I戶型完成10套)

8、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平:29-31層(共完成3層,A戶型完成54套、D戶型完成6套、H戶型完成6套、I戶型完成6套)

9、甲供材料保管費:30-31層(共完成2層,A戶型完成36套、D戶型完成4套、H戶型完成4套、I戶型完成4套)

10、給排水工程:22-31層(共完成10層,內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;A戶型完成180套、D戶型完成20套、H戶型完成20套、I戶型完成20套)

11、強弱電工程:22-31層(共完成10層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;A戶型完成180套、D戶型完成20套、H戶型完成20套、I戶型完成20套)

12、水泥砂漿抬高:30-31層(共完成2層,A戶型完成36套、D戶型完成4套、H戶型完成4套、I戶型完成4套)

13、樓地面清理:30-31層(共完成2層,A戶型完成36套、D戶型完成4套、H戶型完成4套、I戶型完成4套)



25#樓工程進度


一、外墻涂料已完成90%;

二、門窗框1層-33層,窗框固玻10層-33層,空調百葉(外)11層-31層,欄桿框2層-10層,17層-33層;

三、消防立管1層=33層;

四、燃氣:室內管1層-9層;

五、精裝工作面:

1、天花吊頂安裝(雙層6mm硅酸鈣板)2-10層(共完成9層,C戶型完成36套、E戶型完成18套、F戶型完成18套)

2、天花成品檢修口安裝:2-10層(共完成9層,C戶型完成36套、E戶型完成18套、F戶型完成18套)

3、石膏線安裝:2-10層(共完成9層,C戶型完成36套、E戶型完成18套、F戶型完成18套)

4、地磚鋪貼:6-10層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成10套)

5、墻磚鋪貼:6-10層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成10套)

6、甲供材料保管費:6-10層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成10套)

7、地面及墻面防水:2-10層(共完成9層,C戶型完成36套、E戶型完成18套、F戶型完成18套)

8、水泥砂漿找平:2-10層(共完成9層,C戶型完成36套、E戶型完成18套、F戶型完成18套)

9、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平:6-10層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成10套)

10、給排水工程:2-10層(共完成9層,,內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;C戶型完成36套、E戶型完成18套、F戶型完成18套)

11、強弱電工程:2-10層(共完成9層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;C戶型完成36套、E戶型完成18套、F戶型完成18套)

12、水泥砂漿抬高:6-10層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成10套)

13、樓地面清理:6-10層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成10套)



26#樓工程進度


一、外墻涂料已完成95%;

二、門窗框1層-33層,窗框固玻9層-33層,空調百葉(外)11層-31層,欄桿框2層-33層;;

三、消防立管1層=33層;

四、燃氣:室內管1層-9層;

五、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板):2-7層(共完成6層,C戶型完成24套、E戶型完成12套、F戶型完成10套)

2、天花、墻面油漆工程:2-11層(共完成10層刮膩子第一遍:C戶型完成40套、E戶型完成20套、F戶型完成18套)

3、天花石膏線:2-11層(共完成10層,C戶型完成40套、E戶型完成20套、F戶型完成18套)

4、水泥砂漿找平:2-11層(共完成10層,C戶型完成40套、E戶型完成20套、F戶型完成18套)

5、地面及墻面防水:2-11層(共完成10層:C戶型完成40套、E戶型完成20套、F戶型完成18套)

6、地磚鋪貼:4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)

7、墻磚鋪貼:4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)

8、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)

9、地漏安裝工程:4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)

10、甲供材料保管費:4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)

11、給排水工程:2-16層(共完成15層,內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;C戶型完成60套、E戶型完成30套、F戶型完成28套)

12、強弱電工程:2-11層(共完成10層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;C戶型完成40套、E戶型完成20套、F戶型完成18套)

13、水泥砂漿抬高:4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)

14、樓地面清理:4-6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成6套)



27#樓工程進度


一、外墻涂料已完成95%;

二、門窗框1層-33層,窗框固玻9層-33層,空調百葉(外)11層-31層,欄桿框2層-33層;;

三、消防立管1層=33層;.

四、燃氣:室內管1層-9層;

五、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板)2-6層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成8套)

2、石膏裝飾線:2-6層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成8套)

3、天花成品檢修口安裝:2-6層(共完成5層,C戶型完成20套、E戶型完成10套、F戶型完成8套)

4、墻、地面防水:2-6、8-11層(共完成9層,C戶型完成36套、E戶型完成18套、F戶型完成16套)

5、地磚鋪貼:2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

6、墻磚鋪貼:2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

7、地腳線粘貼:2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

8、水泥砂漿找平、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

9、甲供材料保管費:2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

10、地漏安裝工程::2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

11、天花、墻面油漆工程:2-11層(共完成10層刮膩子第一遍:C戶型完成40套、E戶型完成20套、F戶型完成18套)

12、給排水工程:2-20層(共完成19層:內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;C戶型完成76套、E戶型完成38套、F戶型完成36套)

電氣工程完成:2-11層(共完成10層:內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;C戶型完成40套、E戶型完成20套、F戶型完成18套)

13、水泥砂漿抬高:2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)

14、樓地面清理:2、3、6層(共完成3層:C戶型完成12套、E戶型完成6套、F戶型完成4套)



28#樓工程進度


一、外墻涂料已完成90%;

二、窗框2層-33層,門框12層-33層,窗框固玻9層-33層,空調百葉24層-31層,欄桿框10層-33層;

三、消防立管1層=33層;

四、燃氣:室內管20層-33層;

五、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板):28-33層(共完成6層,A戶型完成72套、H戶型完成12套、J戶型完成36套、K戶型完成6套、L戶型完成6套)

2、天花成品檢修口安裝:28-33層(共完成6層,A戶型完成72套、H戶型完成12套、J戶型完成36套、K戶型完成6套、L戶型完成6套)

3、石膏線安裝:15-33層(共完成19層,A戶型完成228套、H戶型完成38套、J戶型完成114套、K戶型完成19套、L戶型完成19套)

4、地面及墻面防水:28-33層(共完成6層,A戶型完成72套、H戶型完成12套、J戶型完成36套、K戶型完成6套、L戶型完成6套)

5、水泥砂漿找平:28-33層(共完成6層,A戶型完成72套、H戶型完成12套、J戶型完成36套、K戶型完成6套、L戶型完成6套)

6、地磚鋪貼:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

7、墻磚鋪貼:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

8、地腳線粘貼:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

9、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

10、成品保護費:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

11、甲供材料保管費:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

12、地漏安裝工程:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

13、天花、墻面油漆工程:10-33層(共完成24層刮膩子第一遍,A戶型完成288套、H戶型完成48套、J戶型完成144套、K戶型完成24套、L戶型完成24套)

14、給排水工程:22-33層(共完成12層,內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;A戶型完成144套、H戶型完成28套、J戶型完成72套、K戶型完成12套、L戶型完成12套)

15、強弱電工程:23-33層(共完成11層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;A戶型完成132套、H戶型完成22套、J戶型完成66套、K戶型完成11套、L戶型完成11套)

16、水泥砂漿抬高:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)

17、樓地面清理:30-33層(共完成4層,A戶型完成48套、H戶型完成8套、J戶型完成24套、K戶型完成4套、L戶型完成4套)



29#樓工程進度


一、外墻涂料已完成90%;

二、窗框2層-33層,門框2層-7層,門框17層-31層,窗框固玻22層-31層,空調百葉24層-31層,欄桿框12層-29層;

三、消防立管1層-31層;

四、燃氣:室內管1層-12層;

五、精裝工作面:

1、天花吊頂安裝(雙層6mm硅酸鈣板): 2-12層(共完成11層,A2戶型198套、H2戶型22套、I戶型22套、D戶型22套)

2、天花、墻面油漆工程:2-11層(共完成10層刮膩子第一遍,A2戶型180套、H2戶型20套、I戶型20套、D戶型20套)

3、石膏線:5-10層(共完成6層,A2戶型108套、H2戶型12套、I戶型12套、D戶型12套)

4、地磚鋪貼:4-5層(共完成2層,A2戶型36套、H2戶型4套、I戶型4套)

5、墻磚鋪貼:3-5層(共完成3層,A2戶型54套、H2戶型6套、I戶型6套、D戶型6套)

6、地腳線粘貼:4-5層(共完成2層,A2戶型36套、H2戶型4套、I戶型4套)

7、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平:2-5層(共完成4層,A2戶型72套、H2戶型8套、I戶型8套、D戶型8套)

8、成品保護費:4-5層(共完成2層,A2戶型36套、H2戶型4套、I戶型4套)

9、甲供材料保管費:4-5層(共完成2層,A2戶型36套、H2戶型4套、I戶型4套)

10、地面及墻面防水: 2-6層(共完成5層,A2戶型90套、H2戶型10套、I戶型10套、D戶型10套)

11、給排水工程:2-17層(共完成16層,內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;A2戶型288套、H2戶型32套、I戶型32套、D戶型32套)

12、強弱電工程: 2-15層(共完成14層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;A2戶型252套、H2戶型28套、I戶型28套、D戶型28套)

13、水泥砂漿抬高:4-5層(共完成2層,A2戶型36套、H2戶型4套、I戶型4套)

14、樓地面清理:4-5層(共完成2層,A2戶型36套、H2戶型4套、I戶型4套)



30#樓工程進度


一、外墻涂料已完成95%;

二、門窗框1層-33層,窗框固玻1-33層,空調百葉13層-33層;欄桿框3層-8層,19層-33層;

三、消防立管1層-33層;

四、燃氣:室內管1層-33層;

五、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板):20-33層(共完成14層:E戶型28套、C戶型56套、F戶型28套)

2、天花、墻面油漆工程:28-33層(共完成6層刮膩子第一遍:E戶型12套、C戶型24套、F戶型12套)

3、天花檢修口安裝:20-33層(共完成14層:E戶型28套、C戶型56套、F戶型28套)

4、天花石膏線安裝:25-33層(共完成9層:E戶型18套、C戶型36套、F戶型18套)

5、地面及墻面防水:20-33層(共完成6層:E戶型12套、C戶型24套、F戶型12套)

6、水泥砂漿找平:20-33層(共完成6層:E戶型12套、C戶型24套、F戶型12套)

7、地磚鋪貼:32-33層(共完成2層:E戶型4套、C戶型8套、F戶型4套)

8、墻磚鋪貼:32-33層(共完成2層:E戶型4套、C戶型8套、F戶型4套)

9、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平:32-33層(共完成2層:E戶型4套、C戶型8套、F戶型4套)

10、甲供材料保管費:32-33層(共完成2層:E戶型4套、C戶型8套、F戶型4套)

11、地漏安裝:32-33層(共完成2層:E戶型4套、C戶型8套、F戶4型套)

12、給排水工程:15-33層(共完成15層,內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;E戶型30套、C戶型60套、F戶型30套)

13、強弱電工程:15-33層(共完成10層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;E戶型30套、C戶型60套、F戶型30套)

14、水泥砂漿抬高:32-33層(共完成2層:E戶型4套、C戶型8套、F戶型4套)

15、樓地面清理:32-33層(共完成2層:E戶型4套、C戶型8套、F戶型4套)



31#樓工程進度


一、外墻涂料已完成95%;

二、門窗框1層-33層,窗框固玻1-33層,空調百葉13層-33層;欄桿框11層-33層;

三、消防立管1層-33層;

四、燃氣:室內管1層-33層;

五、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板):22-33層(共完成12層:E戶型24套、C戶型48套、F戶型24套)

2、天花檢修口安裝:22-33層(共完成12層:E戶型24套、C戶型48套、F戶型24套)

3、天花石膏線安裝:22-33層(共完成10層:E戶型20套、C戶型40套、F戶型20套)

4、天花、墻面油漆工程:20-33層(共完成14層刮膩子第一遍:E戶型28套、C戶型56套、F戶型28套)

5、地面及墻面防水:20-33層(共完成14層:E戶型28套、C戶型56套、F戶型28套)

6、水泥砂漿找平:20-33層(共完成14層:E戶型28套、C戶型56套、F戶型28套)

7、地磚鋪貼:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)

8、墻磚鋪貼:27-29、31-33層(共完成6層:E戶型12套、C戶型24套、F戶型12套)

9、地腳線粘貼:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)

10、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平27-29、31-33層(共完成6層:E戶型12套、C戶型24套、F戶型12套)

11、成品保護費:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)

12、甲供材料保管費:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)

13、地漏安裝:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)

14、給排水工程:16-33層(共完成18層:內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;E戶型36套、C戶型72套、F戶型36套)

15、強弱電工程:19-33層(共完成15層:內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;E戶型30套、C戶型60套、F戶型30套)

16、水泥砂漿抬高:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)

17、樓地面清理:29、31-33層(共完成4層:E戶型8套、C戶型16套、F戶型8套)



32#樓工程進度


一、外墻涂料已完成95%;

二、門窗框1層-33層,窗框固玻1-33層,空調百葉13層-33層;

三、消防立管1層-33層;

四、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板):28、29、31層(共完成3層:A戶型完成36套、H戶型完成6套、J戶型完成18套、K戶型完成3套、L戶型完成3套)

2、天花石膏線安裝:31-33層(共完成3層:A戶型完成36套、H戶型完成6套、J戶型完成18套、K戶型完成3套、L戶型完成3套)

3、天花、墻面油漆工程:28-29、31-33層(共完成5層刮膩子第一遍:A戶型完成60套、H戶型完成10套、J戶型完成30套、K戶型完成5套、L戶型完成5套)

4、水泥砂漿找平:28-29、31-33層(共完成5層:A戶型完成60套、H戶型完成10套、J戶型完成30套、K戶型完成5套、L戶型完成5套)

5、地面及墻面防水:28-29、31-33層(共完成5層:A戶型完成60套、H戶型完成10套、J戶型完成30套、K戶型完成5套、L戶型完成5套)


6、給排水工程:28-29.31-33層(共完成5層:內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;A戶型完成60套、H戶型完成10套、J戶型完成30套、K戶型完成5套、L戶型完成5套)

7、水泥砂漿抬高:28-29、31-33層(共完成5層:A戶型完成60套、H戶型完成10套、J戶型完成30套、K戶型完成5套、L戶型完成5套)

8、樓地面清理:28-29、31-33層(共完成5層:A戶型完成60套、H戶型完成10套、J戶型完成30套、K戶型完成5套、L戶型完成5套)



33#樓工程進度


一、外墻涂料已完成95%;

二、門窗框1層-31層,窗框固玻1-10層,空調百葉13層-31層;

三、消防立管1層-33層;

四、燃氣:室內管2層-14層;

五、精裝工作面:

1、天花、墻面油漆工程:2-12層(共完成11層刮膩子第一遍:B戶型132套、G戶型22套、H1戶型22套)

2、天花硅鈣板吊頂;2-14層(共完成13層:B戶型156套、G戶型26套、H1戶型26套)

3、天花側板安裝:2-21層(共完成20層:B戶型240套、G戶型40套、H1戶型40套)

4、天花石膏裝飾線安裝;2-10層(共完成9層:B戶型108套、G戶型18套、H1戶型18套)

5、地磚鋪貼:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

6、墻磚鋪貼:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

7、地漏安裝:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

8、地腳線粘貼:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

9、窗臺石:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

10、墻面、地面防水工程;2-11層(共完成10層:B戶型120套、G戶型20套、H1戶型20套)

11、地面水泥砂漿找平;2-11層(共完成10層:B戶型120套、G戶型20套、H1戶型20套)

12、成品保護費:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

13、甲供材料保管費:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

14、給排水工程:2-20層(共完成19層:內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;B戶型228套、G戶型38套、H1戶型38套)

15、電氣工程完成:2-18層(共完成17層:內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;B戶型204套、G戶型34套、H1戶型34套)

16、水泥砂漿抬高:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)

17、樓地面清理:2-8層(共完成7層:B戶型84套、G戶型14套、H1戶型14套)



34#樓工程進度


一、外墻涂料已完成95%;

二、門窗框2層-33層,空調百葉2層-33層;欄桿框2層-33層;

三、消防立管1層-33層;

四、燃氣:室內管1層-12層;

五、精裝工作面:

1、天花吊頂及側板安裝(雙層6mm硅酸鈣板):2至11層(共完成10層,C戶型完成39套、E戶型完成19套、F戶型完成17套)

2、天花成品檢修口安裝:2至11層(共完成10層,C戶型完成39套、E戶型完成19套、F戶型完成17套)

3、天花石膏線:2至10層(共完成9層,C戶型完成35套、E戶型完成17套、F戶型完成15套)

4、墻、地面防水:2至9層(共完成8層,C戶型完成31套、E戶型完成15套、F戶型完成13套)

5、墻、地磚、踢腳線鋪貼:4-5層(共完成2層:C戶型完成8套、E戶型完成4套、F戶型完成4套)

6、水泥砂漿找平、櫥柜柜背/浴室柜柜背墻面水泥砂漿找平4-5層(共完成2層:C戶型完成8套、E戶型完成4套、F戶型完成4套)

7、成品保護費:4-5層(共完成2層:C戶型完成8套、E戶型完成4套、F戶型完成4套)

8、甲供材料保管費:4-5層(共完成2層:C戶型完成8套、E戶型完成4套、F戶型完成4套)

9、給水工程:2-10層(共完成9層:內容包括:PPR冷熱給水管DN20/25、PVC排水管DN50/75/100;C戶型完成35套、E戶型完成17套、F戶型完成15套)

10、排水工程:2-21層(共完成20層,內容包括:PVC排水管DN50/75/100;C戶型完成80套、E戶型完成40套、F戶型完成38套)

11、電氣工程完成:2-24層(共完成23層,內容包括:電氣配線ZD-BV-2.5m㎡、ZD-BV-4m㎡、網線及電視線,電氣配管及金屬波紋管;C戶型完成91套、E戶型完成45套、F戶型完成43套)

12、水泥砂漿抬高:4-5層(共完成2層:C戶型完成8套、E戶型完成4套、F戶型完成4套)

13、樓地面清理:4-5層(共完成2層:C戶型完成8套、E戶型完成4套、F戶型完成4套)


*素材轉載于鼎龍灣際海洋度假區

*預售證號:湛房預許第0520190013號

*開發企業:吳川市鼎龍置業有限公司

*如有侵權請及時聯系平臺予以刪除

-END-

相關樓盤
鼎龍灣國際海洋度假區

7000元/㎡

申請優惠

覃巴

廣東省湛江市吳川市鼎龍灣國際海洋度假區

0759-3239999

以上信息僅供參考,最終以開發企業公布為準。本稿件為吳川房產網獨家原創稿件,版權所有,引用或轉載請注明出處。

侵權舉報:本頁面所涉內容為用戶發表并上傳,相應的法律責任由用戶自行承擔;本網站僅提供存儲服務;如存在侵權問題,請權利人與本網站聯系刪除!舉報電話:0759-5558800

小程序

微信掃碼 手機看房

在線
咨詢
  • 買房咨詢-房小洋
    微信掃碼添加好友
  • 買房咨詢-房小明
    微信掃碼添加好友
關注
微信
關注微信

關注吳川房產網

購房優惠早知道

熱門
資訊
新房
一覽
二手
